Belföld

Hálózatra kapcsolták a paksi 6-os turbinát – Magyar Péter: „Reméljük, most már elhallgatnak a kóklerek”

Sikeresen rákapcsolták az országos villamosenergia-hálózatra a Paksi Atomerőmű 3-as blokkjához tartozó 6-os turbinát. Magyar Péter az erőmű irányítóközpontjából mutatta be az újraindítást: a közvetítés alatt folyamatosan emelkedett a termelés, és ha minden a tervek szerint halad, akár szerdára mind a nyolc turbina ismét működhet.
Bejegyzés megosztása Megosztás

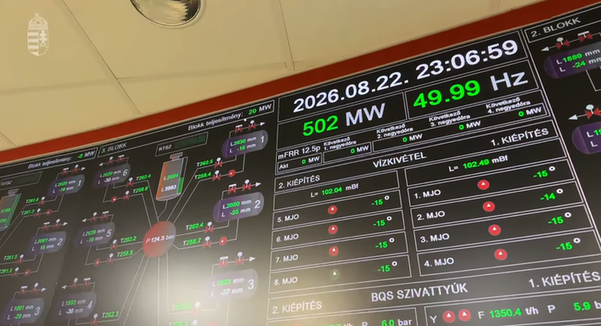

Az élő bejelentkezés alatt érkezett meg a jelzés az irányítóközpontba arról, hogy a 3-as blokk 6-os turbináját sikeresen rákapcsolták az országos hálózatra. A turbina ekkor 22 megawattos teljesítménnyel termelt, miközben az egész erőmű összteljesítménye 504 megawatt körül járt.

A szakemberek elmondták: 20 megawatt elérése után percenként egy megawattal növelik a teljesítményt, egészen a 240 megawattos névleges értékig. A közvetítés végére a turbina már 27–28 megawatton termelt, az erőmű összteljesítménye pedig 508 megawattra emelkedett.

Ezzel a 49 órás visszakapcsolási folyamat utolsó szakaszába értek: a turbina már áramot táplál a MAVIR hálózatába, miközben a teljesítményét fokozatosan növelik.

Egyszerre három blokkot indítanak újra – ilyen még nem volt Pakson

A 3-as blokk mellett párhuzamosan zajlik az 1-es és a 4-es blokk újraindítása is. Az erőmű egyik szakembere szerint pályafutása alatt még nem fordult elő olyan helyzet, hogy ennyi blokk álljon le, majd egyszerre kelljen őket visszaindítani.

Az 1-es blokk már elérte a minimálisan ellenőrizhető teljesítményt. A tervek szerint éjfél után a reaktorteljesítménye meghaladja az egy százalékot, majd hajnali 5 óra körül az 1-es blokk 2-es turbináját is rákapcsolhatják a hálózatra.

A 4-es blokk ekkor még a minimálisan ellenőrizhető teljesítmény elérése előtt állt. Az indítás folytatásához előbb minden szükséges műszaki paramétert, valamint az üzemeltetési feltételeket és korlátokat ellenőrizni kell.

Amikor Magyar Péter azt kérdezte, mi jöhet közbe a tervezett menetrendben, az egyik szakember tömören válaszolt:

„Hát bármi. Ez egy atomerőmű, és műszaki berendezések vannak, úgyhogy előfordulhatnak meghibásodások.”

A helyzet ugyanakkor kedvezőbb, mint egy nagyjavítás után: az 1-es, a 3-as és a 4-es blokk is meleg, szubkritikus állapotban maradt, így a rendszereket nem teljesen lehűlt állapotból kell visszaindítani.

Akár egy hétig is tarthatott volna mind a négy blokk visszaindítása

Az erőmű szakemberei azt is elmagyarázták, miért volt kulcsfontosságú a 2-es blokk működésben tartása. Erre egyrészt Paks város hő- és melegvíz-ellátása miatt volt szükség.

Másrészt, ha a 2-es blokkot is leállítják, majd a hálózat túlterhelése miatt elveszítik a külső villamos betáplálást, olyan helyzet alakulhatott volna ki, amelyből mind a négy blokk visszaindítása jelentős külső energiát és akár legalább egy hetet is igényelhetett volna.

Ezt végül sikerült elkerülni.

A bejelentkezésben elhangzott: az irányítóközpontban látható sematikus ábrákon folyamatosan figyelik a legfontosabb paramétereket. Probléma vagy üzemzavar esetén azonnal kapcsolatba tudnak lépni az érintett blokk munkatársaival.

Az egyik szakember arról is beszélt, milyen érzés volt, amikor már csak egyetlen turbina működött, és nem lehetett tudni, meddig tartható fenn az erőmű termelése.

„Azért úgy aggódik az ember.”

Mint elmondta, a Duna medre hosszabb ideje mélyül, a vízszint pedig egyre alacsonyabbra került. A vízkivételi mű szivattyúi már alig tudták biztosítani a szükséges vízmennyiséget. Abban bíznak, hogy az épülő fenékküszöb tartós megoldást jelent, és nem kerülnek ismét hasonló helyzetbe.

Magyar Péter kiemelte: a fenékküszöb építésének és a Duna emelkedő vízszintjének köszönhetően megkezdődhetett a turbinák visszakapcsolása. Külön köszönetet mondott az erőmű dolgozóinak, akik az elmúlt hetekben a működés fenntartásán és az újraindításon dolgoztak.

Akár szerdára mind a nyolc turbina termelhet

A közvetítésben ismertetett terv szerint reggelre 740–750 megawattra emelkedhet az erőmű teljesítménye. Ha a következő turbinák visszakapcsolása is probléma nélkül sikerül, a termelés akár már reggel meghaladhatja az 1000 megawattot.

Magyar Péter közölte: talán már szerdára mind a nyolc turbina ismét működhet, így a Paksi Atomerőmű elérheti a 2000 megawattos névleges teljesítményét. Ez a miniszterelnök tájékoztatása szerint a magyarországi áramfogyasztás több mint 35 százalékát képes fedezni.

Vasárnap reggel fél tízkor újabb paksi tájékoztatót tartanak, amelyen bemutatják a teljes építési területet, a fenékküszöb mindkét oldalát, valamint az elsüllyesztett bárkák új helyzetét is.

Magyar Péter az erőmű reaktorcsarnokában és turbinacsarnokában is járt. Megnézte az újonnan érkezett fűtőelemeket, a tárolórendszert, valamint a használt fűtőelemek és más anyagok kezelését. A látogatásról hosszabb videót is készítenek.

A miniszterelnök azt mondta, többen jelezték neki: az ilyen műszaki és energetikai tájékoztatóknak a köztelevízióban is helyük lenne. Arra a kérdésre, mennyibe kerülnek az élő közvetítések, így válaszolt:

„Kevesebbe, mint egy gyűlöletkeltő plakát. Egy iPhone-nal készülnek ezek a felvételek.”

A bejelentkezés végén Magyar Péter élesen reagált azokra, akik azt állították, hogy nem lett volna szükség a turbinák lekapcsolására.

„Reméljük, hogy most már elhallgatnak a magukat szakértőnek hívó kóklerek, akik szerint szándékosan kapcsoltuk le, a magunk ötletelésére és kedvére a Paksi Atomerőmű turbináit, és hogy nem is kellett volna lekapcsolni. De igen.”

A miniszterelnök azoknak is visszaszólt, akik a romániai atomerőmű példáját hozták fel.

„Azok is reméljük, elhallgatnak, akik a román atomerőmű példájával jöttek, ahol egyébként tíz napja le kellett már állítani teljesen az erőművet. Ehhez képest Pakson szerencsére, itt sok ember munkájának köszönhetően nem kellett leállítani.”

A romániai Cernavodă atomerőmű augusztus 22-én továbbra is üzemen kívül volt, miközben rendkívüli beavatkozásokkal próbálták biztosítani a hűtéshez szükséges dunai vízmennyiséget.
